“梅花”強勢來襲......光伏電站如何防范?
2022-09-15瀏覽量: 1764 文章來源:合力四通
導讀:“ 防臺風指南 ” 請收藏!
今年第12號臺風“梅花”強勢來襲......臺風往往伴隨著風雨,影響范圍廣,生活不便的同時還有可能造成直接或間接經濟損失。在臺風面前,我們應該如何防范,才能降低光伏電站災害損失,保障人民群眾財產安全呢?
防臺風主要分為準備階段、預警階段、響應階段和后期處置4個階段。
01 準備階段
光伏電站防臺風特點光伏電站組件安裝占地面積大,特別分布式組件安裝較高,支架及組件螺釘在長期的晃動中導致螺釘松動,因此對組件安裝穩固性要求較高。防組件傾覆,防設備倒塌是防臺風的重點工作。

a. 運維人員日常工作加強設備安全隱患排查,及時治理電站安全隱患,確保光伏電站設備運行穩定可靠。
b. 成立安全應急委員會,對臺風等自然災害和各項突發情況明確和落實責任,對光伏電站各種突發情況進行統一管理。
c. 制定防臺風專項應急預案,開展防臺風安全防控培訓,并在臺風來臨前開展防臺風應急演練,使每位運維人員熟知臺風危害以及臺風來臨時的應對措施。
d. 光伏電站準備好應急物資:沙袋、抽水泵、防雨布、鐵絲、手電筒、雨衣、雨靴、防汛沙袋、食物、飲用水和應急藥品等。
02 預警階段
在臺風季節關注“實時臺風路徑”, 根據天氣信息及時發布臺風預警通知,電站啟動防臺風應急預案。

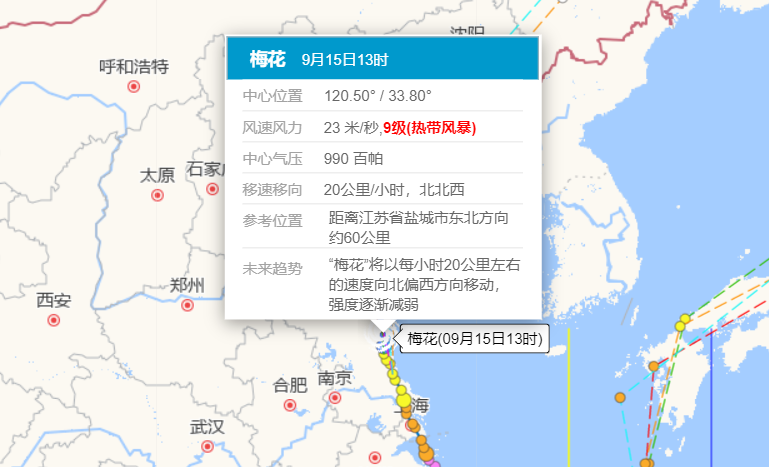

圖片來源:實時臺風路徑
03 響應階段
一、 災前行動防范 :(重點)
a. 提高防范意識,做好控制室、高壓室房屋滲漏檢查,確保站內、屋頂排水設施暢通,設備艙門緊閉等。
b. 開展全站防臺風專項檢查,光伏區組件及支架開展全面檢查及緊固,對光伏區直流電纜開展檢查和綁扎固定以防止直流電纜弧垂擺動較大,對電纜橋架蓋板進行檢查和緊固,對匯流箱和箱變的防水膠條檢查并確保箱門緊閉上鎖。
c. 保證房屋門窗完好,墻體、屋面不滲漏,圍墻無倒塌險情。站內外排洪溝暢通,電纜溝通向室內的封堵可靠無洪水倒灌可能,室外電纜溝的防火隔斷在汛期應打開、以保證溝內積水外排,所有室外設備機構箱、二次端子箱要保證關閉嚴密,要備足堵水沙袋等應急防洪措施準備。
d. 對光伏電站一次設備、二次設備、直流設備,進行有針對性地巡視檢查,以便把有的隱患發現和處理在汛期到來之前,確保光伏電站事故照明完好。
二、 災中值守響應 :
a. 臺風來臨時安排人員對電站進行值守,在臺風過程中根據情況采取必要的措施。值守人員要確保自身安全,可結合電站視頻監控系統對電站情況進行監視。
b. 保持與外部的電話、傳真、網絡通信聯絡正常,加強天氣預報及臺風路徑的跟蹤,加強光伏電站天氣情況的監視,及時匯報天氣突變和異常情況。
c. 根據降雨情況檢查電纜溝、設備基礎等低洼地段,觀察水位上升情況,并派人值守,與應急負責人保持聯系。如發現局部設備積水,應及時開展排水工作。
d. 當緊急災害情況升級時,應急小組組長根據相關信息和警報,判斷受災情況,預先制定人員疏散、撤離計劃,當發生的突發事件有可能影響到員工安全時,要及時匯報應急負責人,同時通知撤離、疏散相關人員,并及時對人員進行清點。
e. 在應急預案方案啟動期間,光伏電站任何人不得私自行動,防止導致更大風險。
三、 災后檢查搶修 :
a. 當氣候、環境條件滿足安全要求(風速下降到6級以下、沒有暴雨、可見度良好,室內設備巡查以確保安全為原則)時,及時到現場檢查設備設施受損情況,落實搶修工作。
b. 排查電纜溝、設備基礎等低矮容易積水的位置,排除積水消除隱患。
c. 搶修復產工作做好人身安全、防范次生災害,外出工作時落實個人防護措施及實行監護制度,注意環境安全因素,嚴禁擅自作業。
04 后期處置
a. 檢查消缺:及時對光伏電站開展全面檢查,排查設備故障和可能出現的安全隱患,協調受損設備的財產理賠,對受損的設備、設施進行修復消缺。
b.技術改造:修復工作中由于設計與實際不符或周邊環境變化引發的共性問題,應制定技術改造計劃,經報批后實施。
c.總結評估:搶修復產工作后,對突發事件后評估工作,包括對突發事件預防、應急保障、預警與響應、恢復與重建等方面進行全方位總結,制定整改方案并落實,并形成報告。各相關成員部門應根據評估結果,督促完成整改措施的閉環落實。
來源:綠能中環
